Na Bałtyku zakończono instalację fundamentów pod 100 turbin

instalacja fundamentów turbin na bałtyku
Źródło: baltyk123.pl | Autor: inf. prasowe | Licencja: Bałtyk | instalacja fundamentów turbin
Na Morzu Bałtyckim zakończono instalację wszystkich 100 fundamentów turbin oraz konstrukcji wsporczych dwóch morskich stacji elektroenergetycznych dla farm Bałtyk 2 i Bałtyk 3. Inwestycje Equinoru i Polenergii mają łącznie osiągnąć moc 1,44 GW, a pierwsza wyprodukowana energia ma popłynąć w 2027 roku.
Co musisz wiedzieć:
  • Każda z 100 turbin ma mieć moc 14,4 MW.
  • W szczytowym momencie przy budowie pracowało 35 jednostek pływających.
  • Pełne uruchomienie farm zaplanowano na 2028 rok.

Zakończono instalację 100 fundamentów

Na Bałtyku zakończył się kolejny ważny etap budowy farm Bałtyk 2 i Bałtyk 3, realizowanych przez Equinor i Polenergię. Zainstalowano wszystkie 100 fundamentów pod przyszłe turbiny wiatrowe oraz konstrukcje wsporcze dwóch morskich stacji elektroenergetycznych.

Zakończone prace były poprzedzone kilkuletnimi przygotowaniami technicznymi, projektowymi i logistycznymi, a następnie wielomiesięcznymi pracami na morzu. W szczytowym momencie przy realizacji inwestycji jednocześnie operowało 35 jednostek pływających. W prace zaangażowane były setki specjalistów pracujących zarówno na morzu, jak i na lądzie.

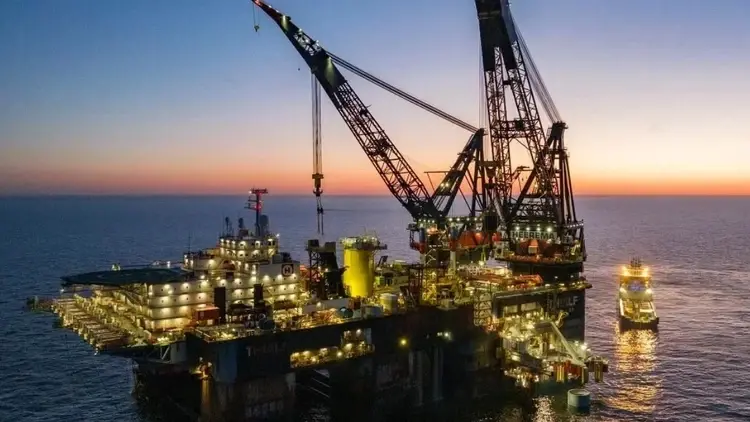

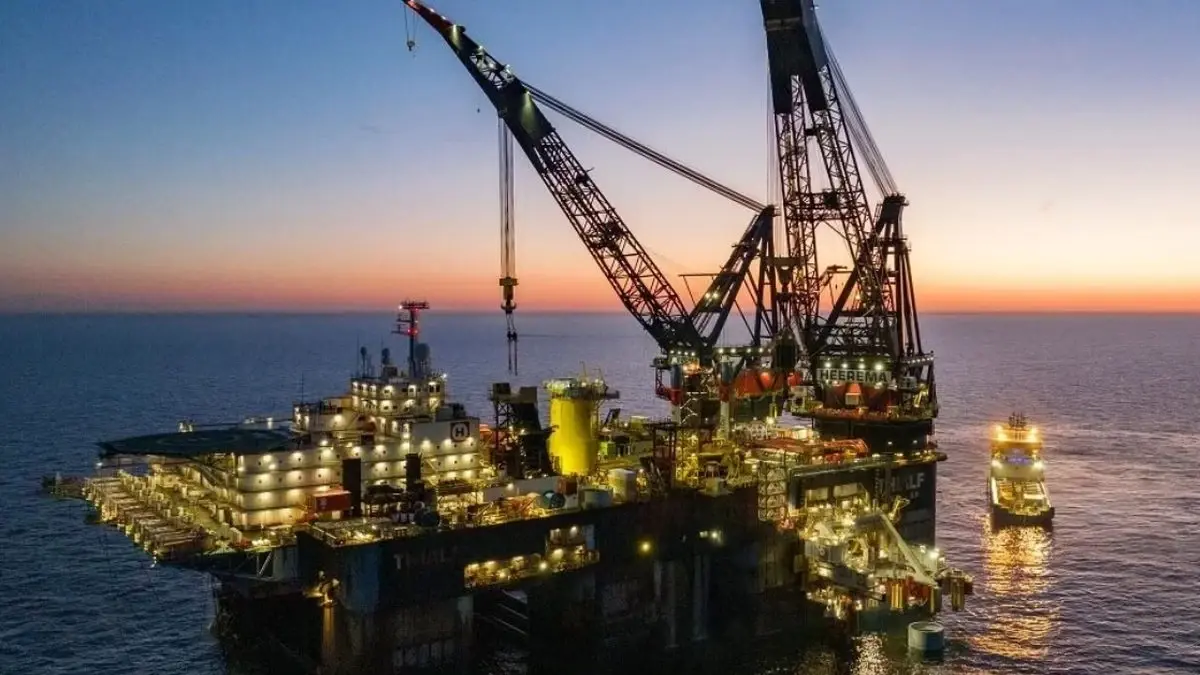

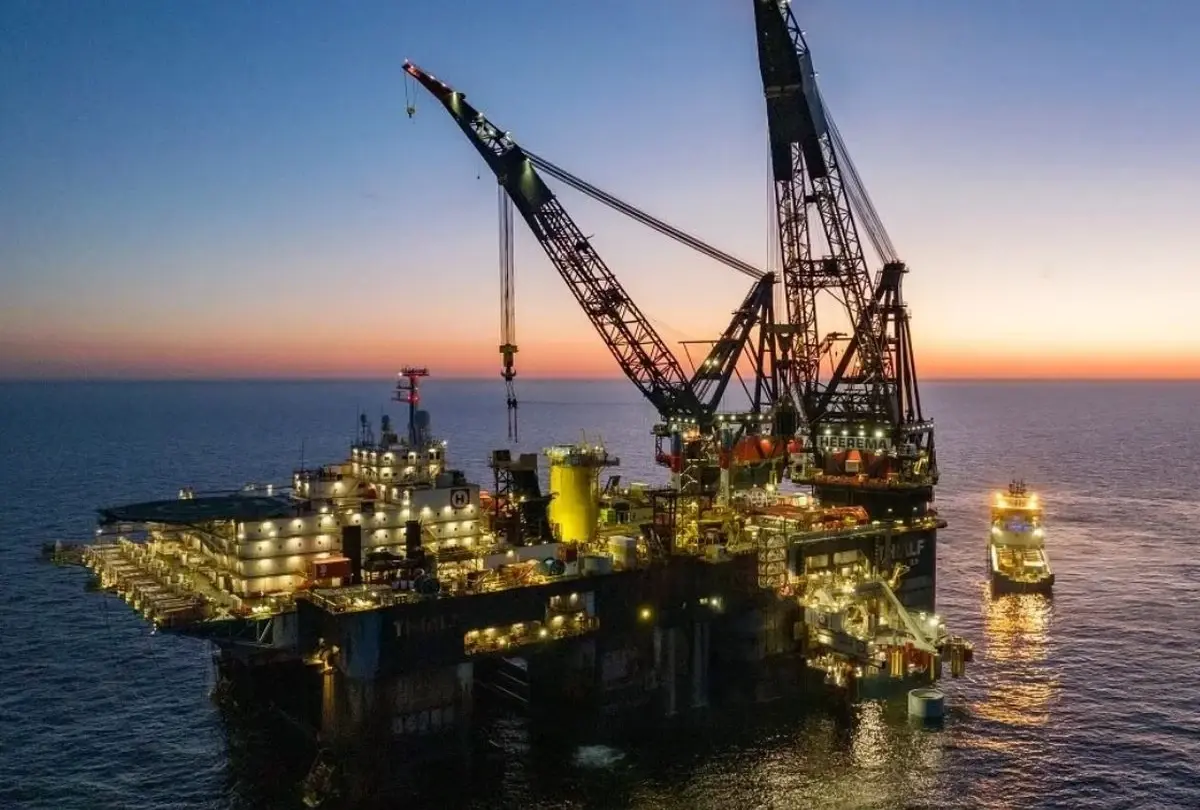

Jedną z kluczowych jednostek wykorzystywanych podczas instalacji był należący do firmy Heerema statek Thialf. Jednostka o długości ponad 200 metrów i szerokości 88 metrów odpowiadała za montaż fundamentów turbin oraz konstrukcji wsporczych morskich stacji elektroenergetycznych.



Fundamenty mają około 70 metrów długości

Fundament każdej turbiny składa się z monopala osadzanego w dnie morskim oraz montowanego na nim elementu przejściowego, czyli transition piece. W przypadku Bałtyku 2 i Bałtyku 3 długość monopali sięga około 70 metrów. Elementy przejściowe mają około 17 metrów wysokości i ważą około 400 ton. Wyposażono je między innymi w platformy robocze, systemy dostępu oraz miejsca transferu załóg. Element przejściowy był montowany bezpośrednio po instalacji monopala. Takie rozwiązanie ogranicza zakres późniejszych prac, które trzeba wykonywać na morzu.

Na przygotowanych w ten sposób fundamentach w 2027 roku mają zostać zamontowane wieże i turbiny. Każda ze 100 turbin będzie miała moc 14,4 MW i wysokość około 260 metrów.



Powstają także morskie stacje elektroenergetyczne

Równolegle z fundamentami turbin instalowano konstrukcje wsporcze typu jacket dla dwóch morskich stacji elektroenergetycznych. To za ich pośrednictwem energia produkowana przez farmy będzie odbierana i przesyłana na ląd. Każdy jacket ma około 30 na 30 metrów oraz 50 metrów wysokości. Konstrukcja waży około 3,5 tys. ton i jest mocowana do dna za pomocą ośmiu pali.

Kolejnym etapem będzie montaż na konstrukcjach wsporczych głównych części stacji, czyli tzw. topside. Po zakończeniu prac każda z morskich stacji elektroenergetycznych ma mieć około 100 metrów wysokości i masę około 7 tys. ton.



Prace trwają także pod wodą

Instalacja fundamentów jest tylko jednym z elementów budowy obu farm. Równolegle prowadzone są prace przy układaniu kabli eksportowych oraz ich wprowadzaniu do infrastruktury lądowej. Trwają również przygotowania do instalacji kabli wewnętrznych, które będą łączyć poszczególne turbiny, a także prace związane z zabezpieczeniem infrastruktury znajdującej się na dnie morskim.

Znaczna część robót odbywa się pod powierzchnią wody. Do inspekcji dna, monitorowania infrastruktury oraz kontroli wykonanych prac wykorzystywane są zdalnie sterowane pojazdy podwodne, czyli ROV. Duże znaczenie ma również precyzja podczas instalacji fundamentów. Prace prowadzone są w warunkach falowania, wiatru i prądów morskich, a dopuszczalne odchylenia pionowości konstrukcji są mierzone w ułamkach stopnia.



Energia dla ponad 2 mln gospodarstw

Zaplecze dla realizacji inwestycji stanowi między innymi port w Łebie oraz powstająca tam baza operacyjno-serwisowa. Infrastruktura jest wykorzystywana do obsługi jednostek pracujących przy budowie farm. Po uruchomieniu Bałtyk 2 i Bałtyk 3 mają produkować energię elektryczną odpowiadającą rocznemu zapotrzebowaniu ponad 2 mln gospodarstw domowych.

Pierwsza energia z obu projektów ma zostać wyprodukowana w 2027 roku. Pełne uruchomienie farm zaplanowano na 2028 rok.



Trzy farmy o potencjalnej mocy 3 GW

Bałtyk 2 i Bałtyk 3 są częścią większego portfela projektów offshore rozwijanych przez Equinor i Polenergię na Morzu Bałtyckim. Obie firmy wspólnie rozwijają również projekt Bałtyk 1.

Łączna potencjalna moc trzech farm wynosi do 3 GW
